در بسیاری از مناطق شمالی، توریستی و حومهنشین کشور، زمینهای خردشده یا بلااستفاده، پتانسیل بالایی برای تبدیل شدن به پروژههای ویلایی سودآور دارند. اما تحقق این پتانسیل نیازمند چیزی فراتر از ساخت یک یا چند ویلاست نیازمند نگاه استراتژیک، تجمیع هدفمند، ساخت سریع و فروش هوشمندانه است.
در فست ویلا، پروژههای تجمیعی با رویکرد فروش بعد از ساخت، با هدف افزایش بهرهوری اقتصادی زمینهای خرد، طراحی و اجرا میشوند. ما با تلفیق دانش فنی، تکنولوژی ساخت سریع (LSF) و تجربه بازاریابی ملک، بستری برای تبدیل زمینهای کوچک و متفرق به پروژههایی پربازده و قابل فروش فراهم کردهایم.
این تحلیل به صورت گزارش فنی مستند به کارفرما یا سرمایهگذار ارائه میشود.
نقشهها و رندینگ سهبعدی نهایی، قابلیت استفاده در کمپین بازاریابی را خواهند داشت.
فاز اجرایی زیر نظر مهندسین سازه، معمار و برق انجام میشود.
فروش نه بهعنوان “تحویل پروژه”، بلکه بهعنوان “آغاز اعتبار” برند شما انجام میشود.
مزیت رقابتی | توضیح |
تجمیع زمینهای همجوار با ساختار حقوقی مطمئن | کاهش ریسک مالکیت و افزایش ارزش پروژه |
ساخت سریع و همزمان با تکنولوژی LSF | کاهش زمان بازگشت سرمایه |
طراحی تیپدار با قابلیت فروش راحت | افزایش جذابیت برای خریداران نهایی |
تیم حقوقی، اجرایی و بازاریابی همزمان | تسهیل مجوز، ساخت، فروش |
پشتیبانی کامل پس از فروش | افزایش اعتماد مشتریان نهایی و برندینگ پروژه |
گروه هدف | فرصت همکاری |
مالکین زمینهای چند قطعهای | افزایش ارزش زمین با تجمیع و ساخت هماهنگ |
سرمایهگذاران بدون زمین | مشارکت در پروژه از مرحله طراحی تا فروش |
سازندگان محلی بدون تیم تخصصی | همکاری فنی-اجرایی با برند فست ویلا |
دفاتر املاک منطقهای | مشارکت در فروش پروژههای آماده یا نیمهساخت |
مدت زمان کل پروژه: حدود 4.5 تا 6 ماه
تکنولوژی ساخت: سازه فلزی سبک LSF
ساختار پروژه: تیپبندیشده، همزمان یا فازبندیشده
فاز | فعالیت | مدت زمان تقریبی | توضیحات |
فاز 0 | مطالعات، مجوز، طراحی | 2 هفته | شامل نقشهبرداری، تیپبندی، اخذ مجوز اولیه |
فاز 1 | آمادهسازی زمین و زیرسازی | 2 هفته | تسطیح، زهکشی، راه دسترسی، خاکبرداری موضعی |
فاز 2 | فونداسیون (برای کل واحدها) | 2–3 هفته | اجرای بتن مگر، شالوده، نصب پلیت |

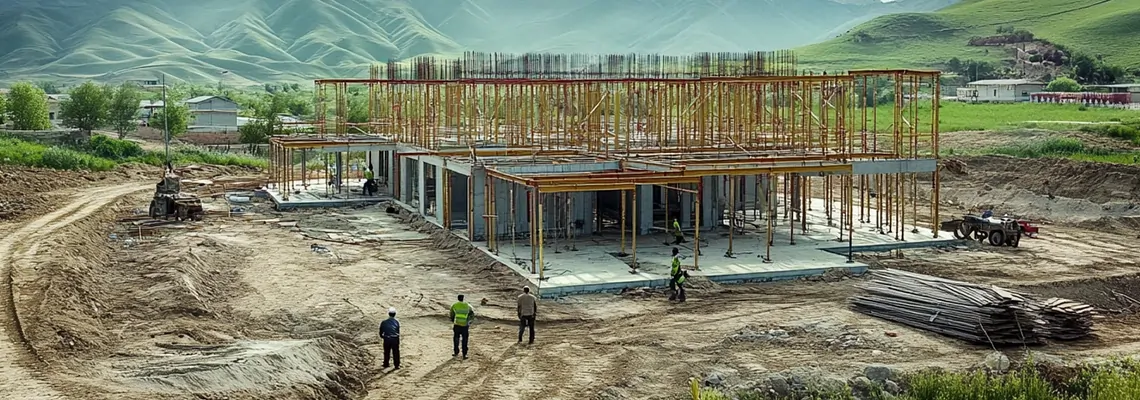

فاز 3 | مونتاژ اسکلت LSF (6 واحد) | 3–4 هفته | همزمان یا بهصورت زنجیرهای (2 واحد/هفته) |
فاز 4 | دیوارچینی و پوشش سقف | 3 هفته | اجرای عایق، OSB، سمنت برد، سقف سبک |
فاز 5 | اجرای تأسیسات مکانیکی و الکتریکی | 3 هفته | شامل لولهکشی، کابلکشی، نصب تابلوها |
فاز 6 | نازککاری و نما | 4 هفته | رنگ، کفسازی، نصب در و پنجره، نماکاری بیرونی |
فاز 7 | محوطهسازی و تأسیسات جانبی | 2 هفته | دیوارکشی، راهسازی داخلی، نورپردازی |
فاز 8 | نظافت، تست نهایی، تحویل | 1 هفته | بررسی کیفیت، تست سیستمها، رفع ایرادات |
مجموع زمان پروژه (با احتساب همپوشانی): حدود 20 تا 24 هفته
نکات مهم:
مالک چند قطعه زمین هستید یا به فکر سرمایهگذاری در ساخت ویلا؟
با پروژههای تجمیعی فست ویلا، از تحلیل و طراحی تا فروش نهایی در کنار شما هستیم.
